Novisa Development, Wille przy Lesie


Prace budowlane w inwestycji Wille przy Lesie w okolicach Warszawy przebiegają bez zakłóceń. Mieszkania zostaną oddane do użytkowania w IV kwartale 2026 roku.

Novisa Development, Wille przy Lesie

Szczegółowe informacje o sytuacji na budowie inwestycji Wille przy Lesie dewelopera Novisa Development:

1. Adres inwestycji

ul. Krzywa, Jazgarzewszczyzna, na południe od Warszawy

2. Planowana data oddania do użytkowania

4 kwartał 2026 r.

3. Czy prace odbywają się zgodnie z harmonogramem?

Tak, prace odbywają się zgodnie z harmonogramem.

4. Jakie prace wykonano w ostatnim czasie?

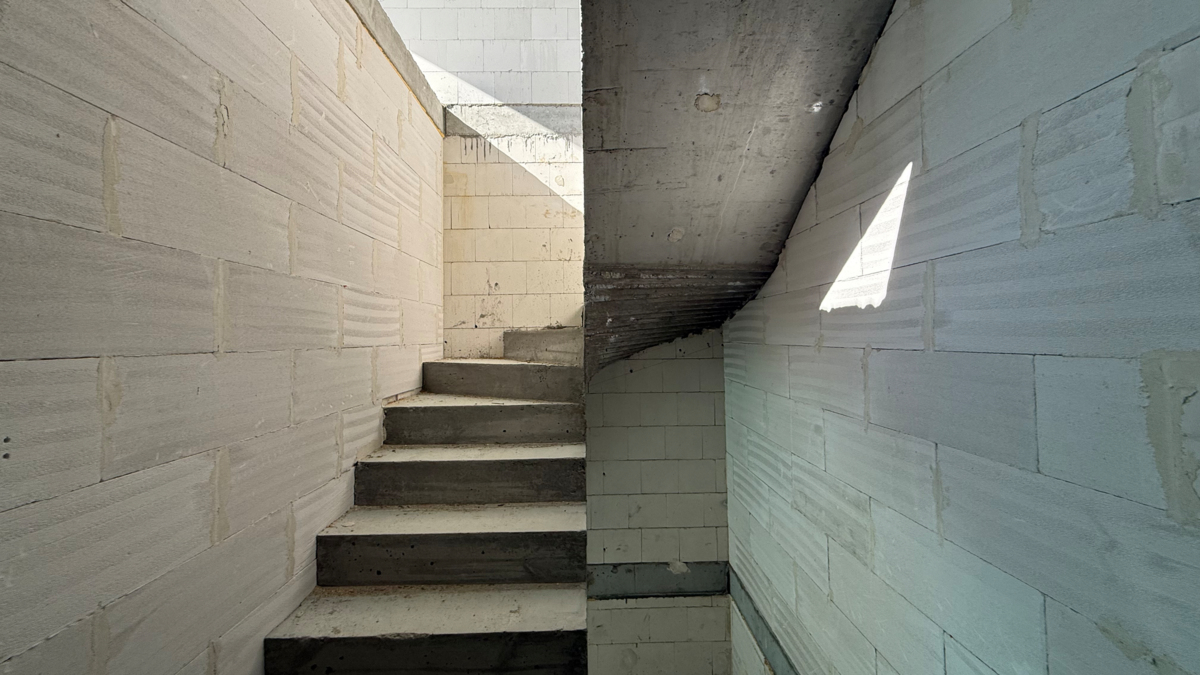

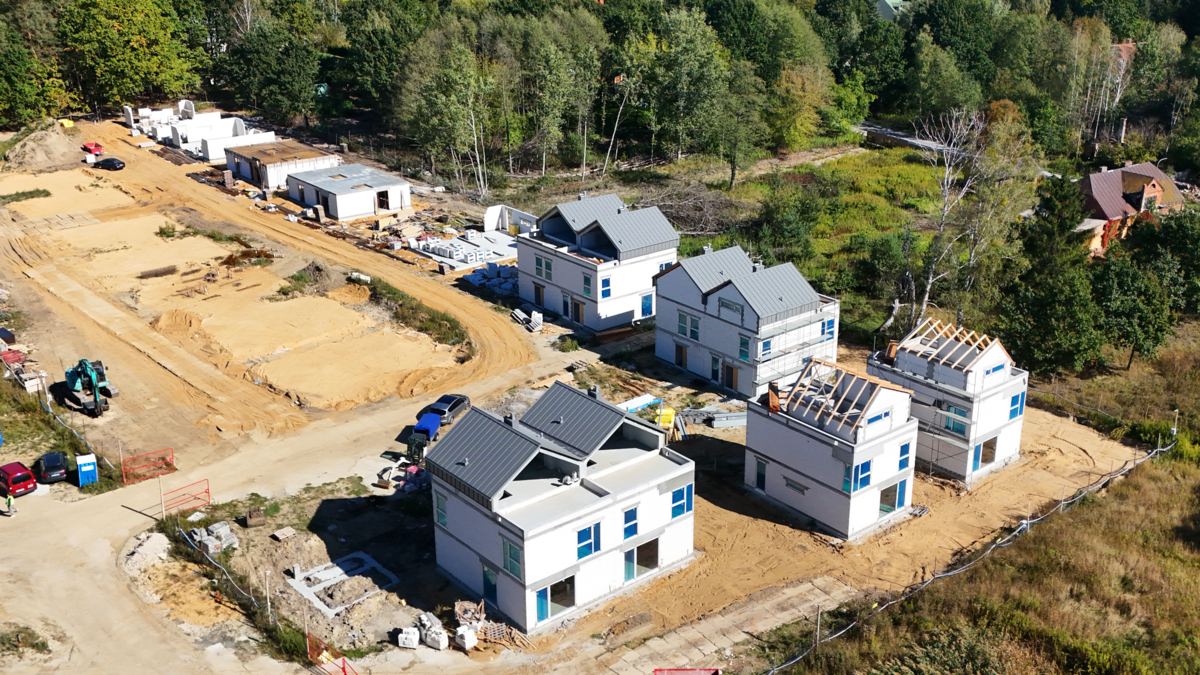

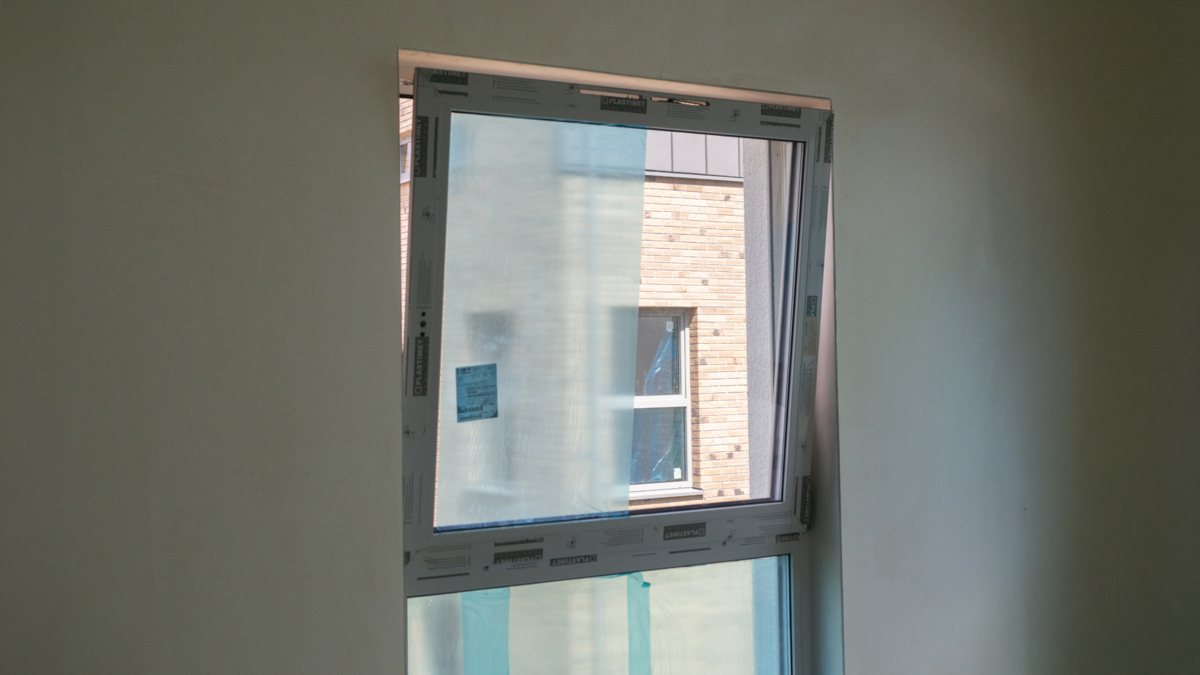

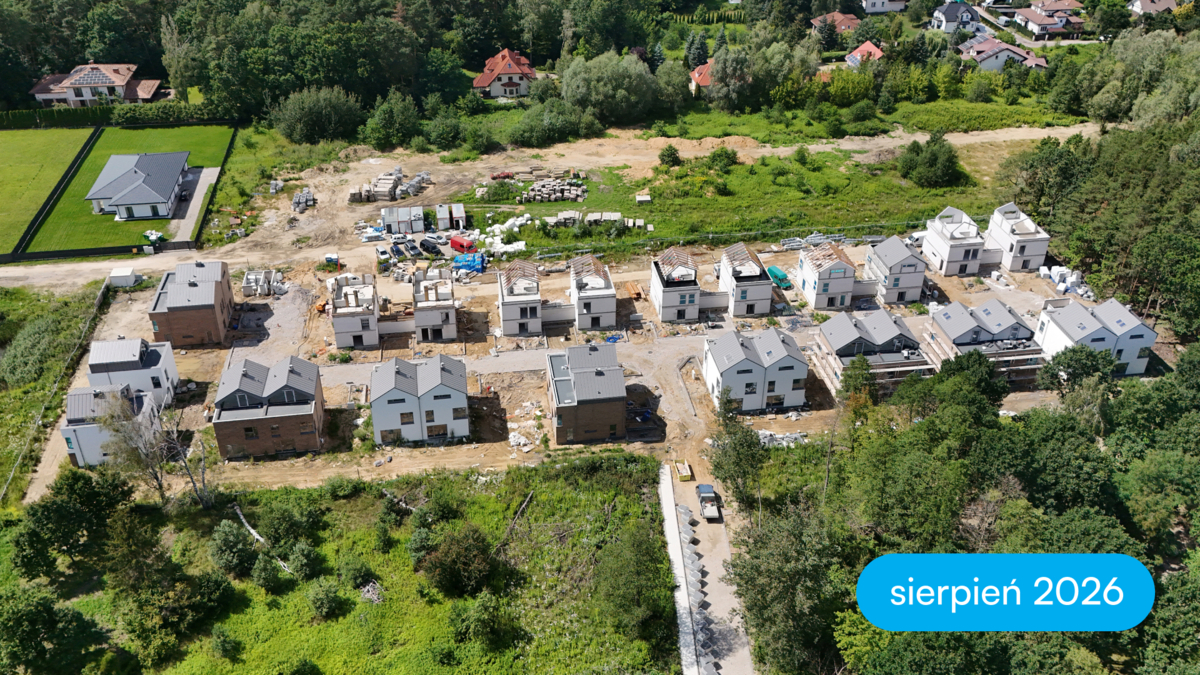

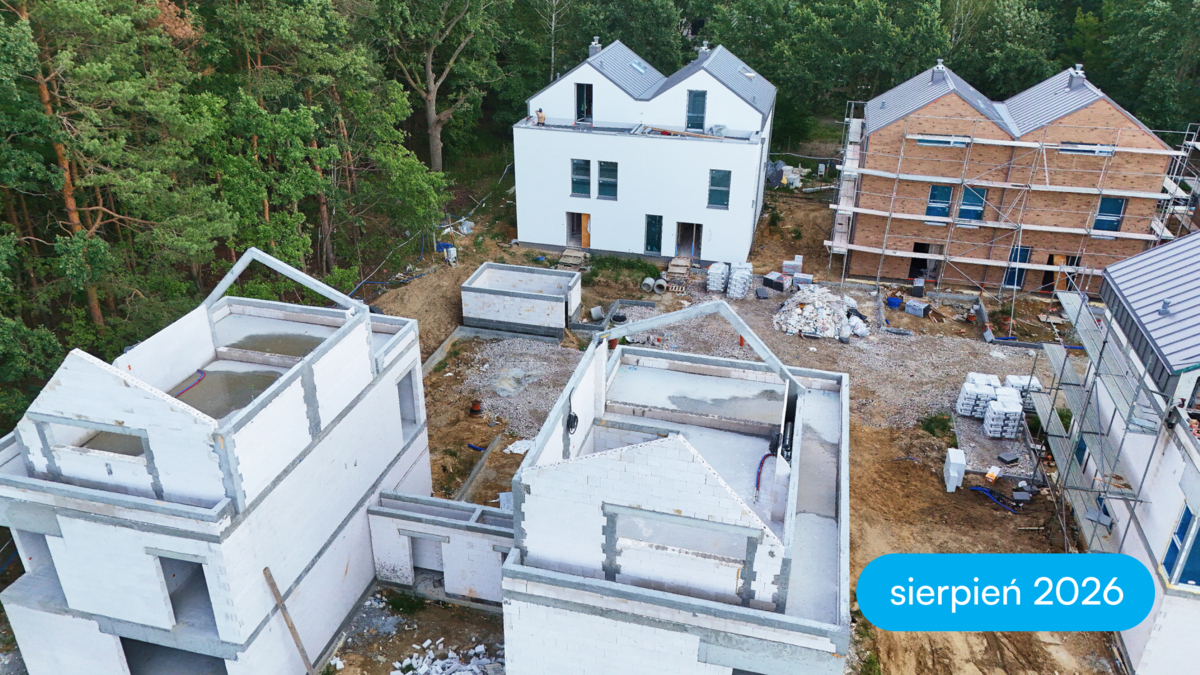

[sierpień 2026]

Na terenie inwestycji widać wyraźny postęp prac. Równolegle realizowane są kolejne etapy budowy, dzięki czemu osiedle z miesiąca na miesiąc coraz bardziej zbliża się do swojego docelowego kształtu.

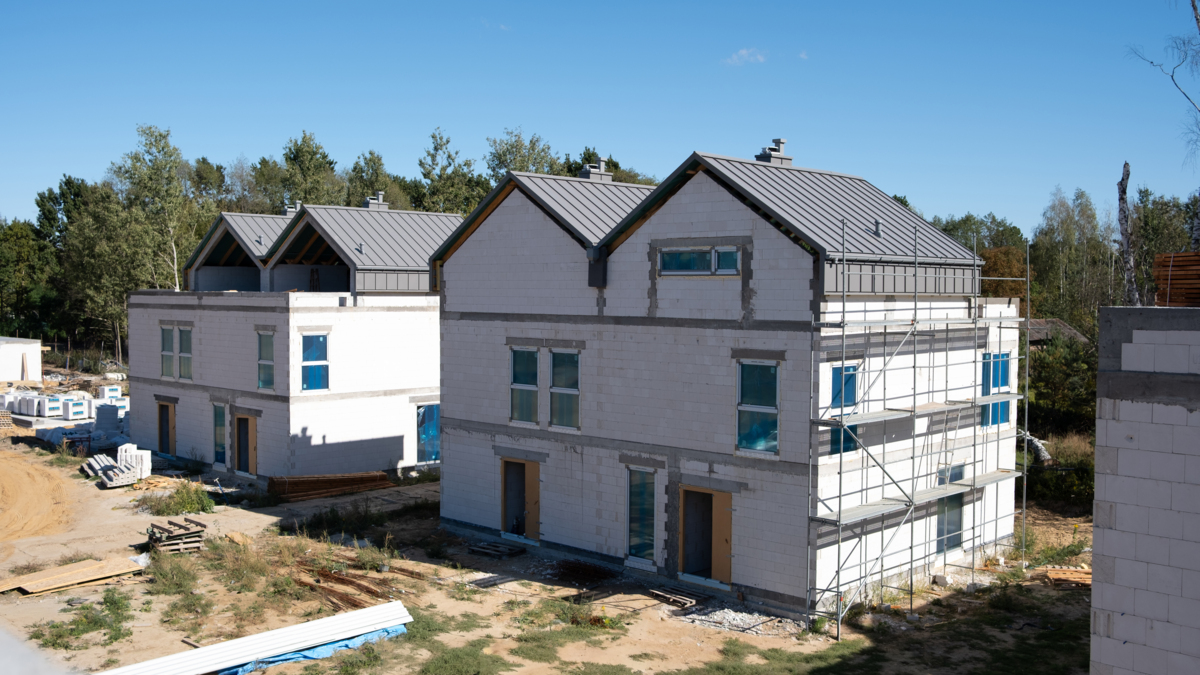

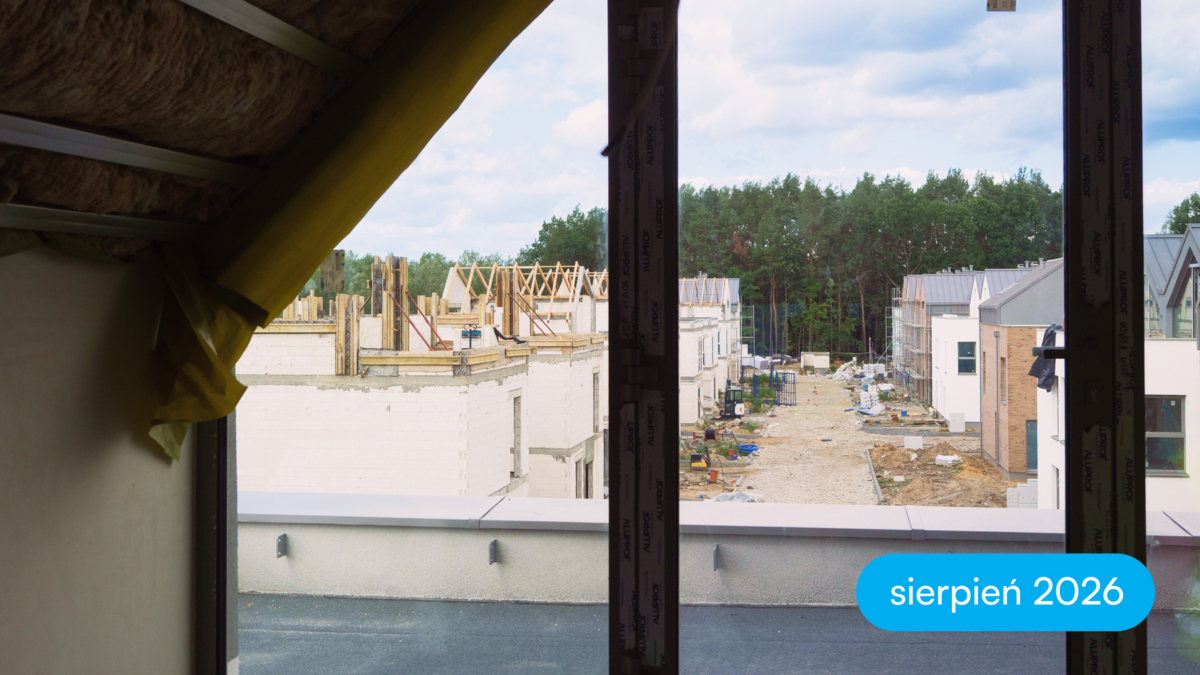

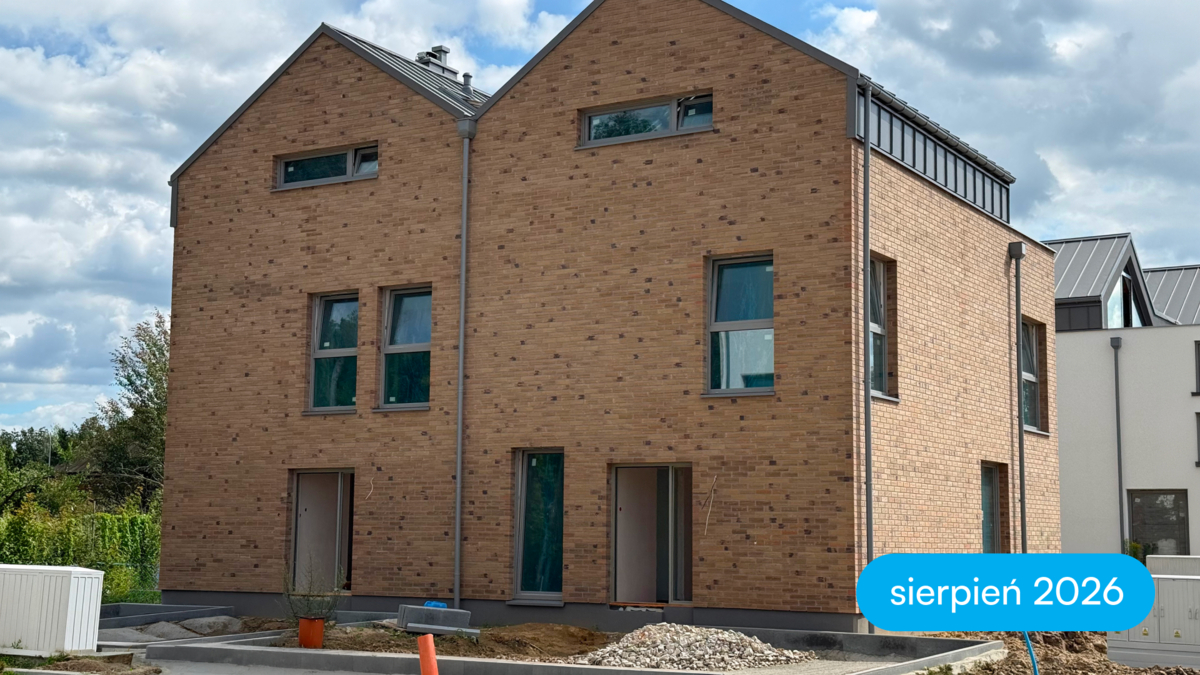

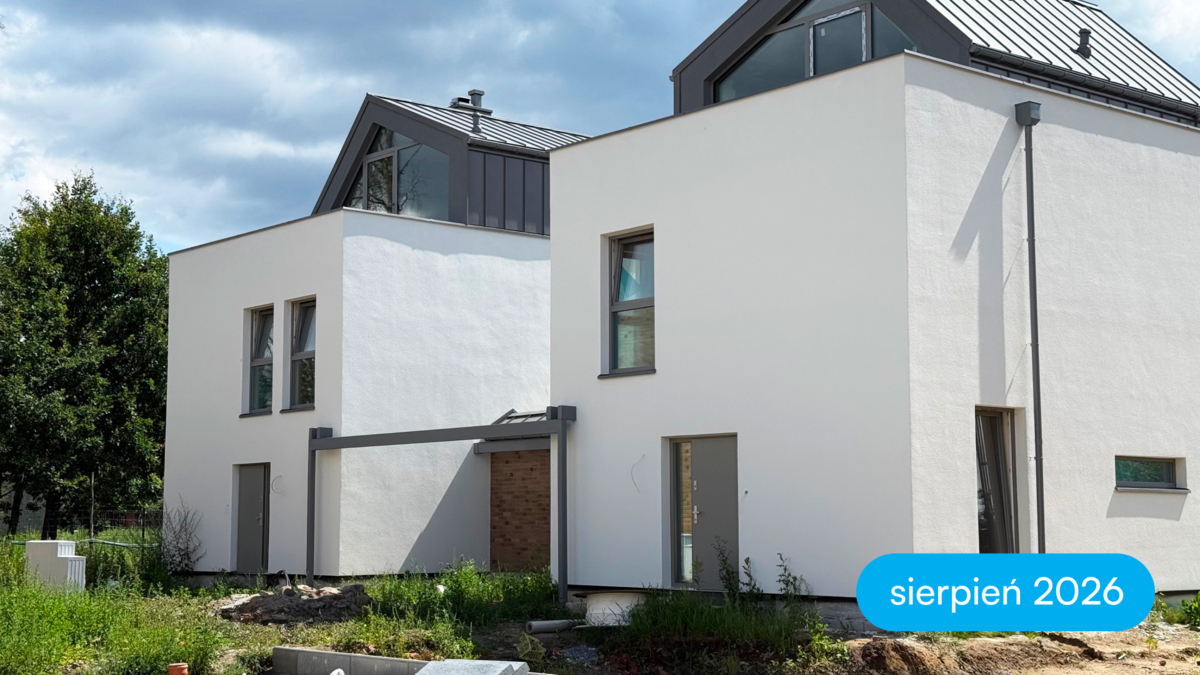

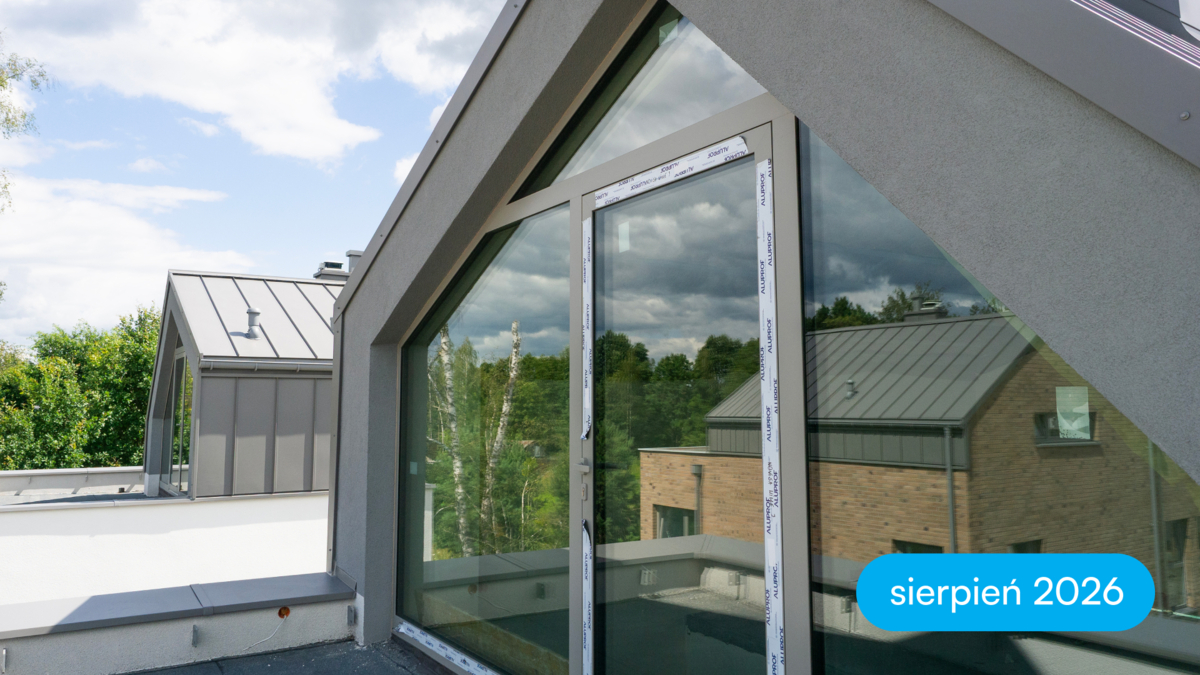

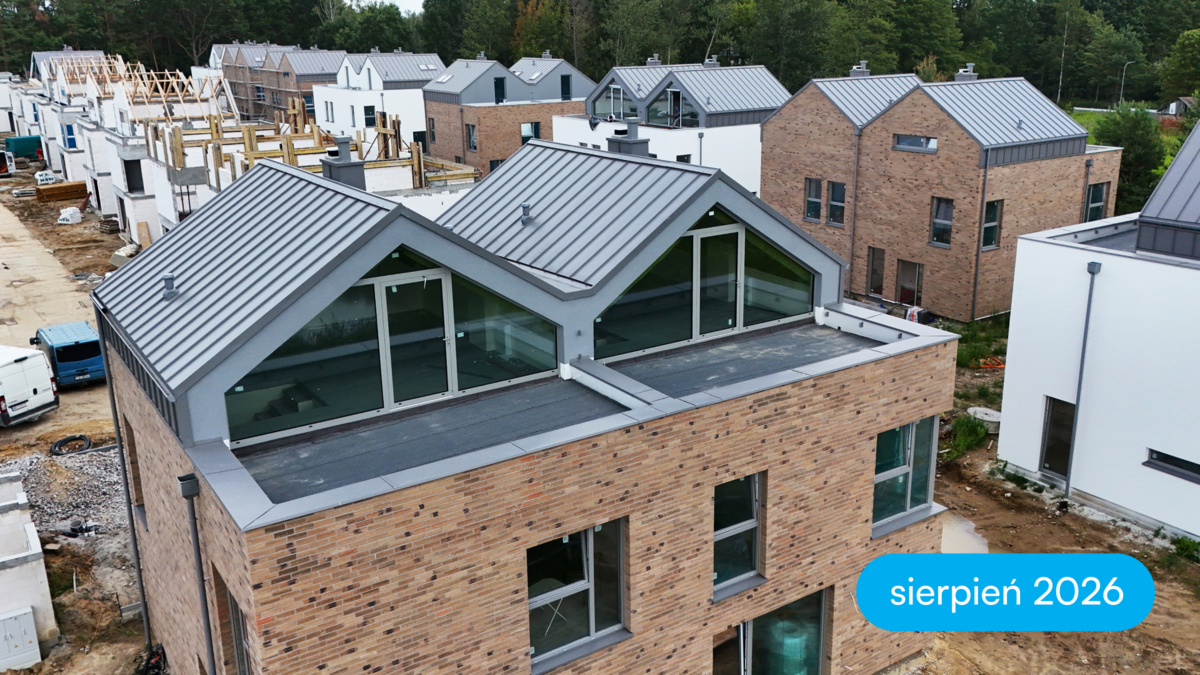

Najbardziej zaawansowane są budynki nr 1–4, które weszły już w etap prac wykończeniowych. Obecnie wykonywane są cementowe podkłady podposadzkowe oraz zabudowa poddaszy. W najbliższym czasie rozpoczniemy montaż drzwi, pomp ciepła, osprzętu elektrycznego i balustrad tarasowych. To kolejny ważny krok, który przybliża te domy do zakończenia realizacji.

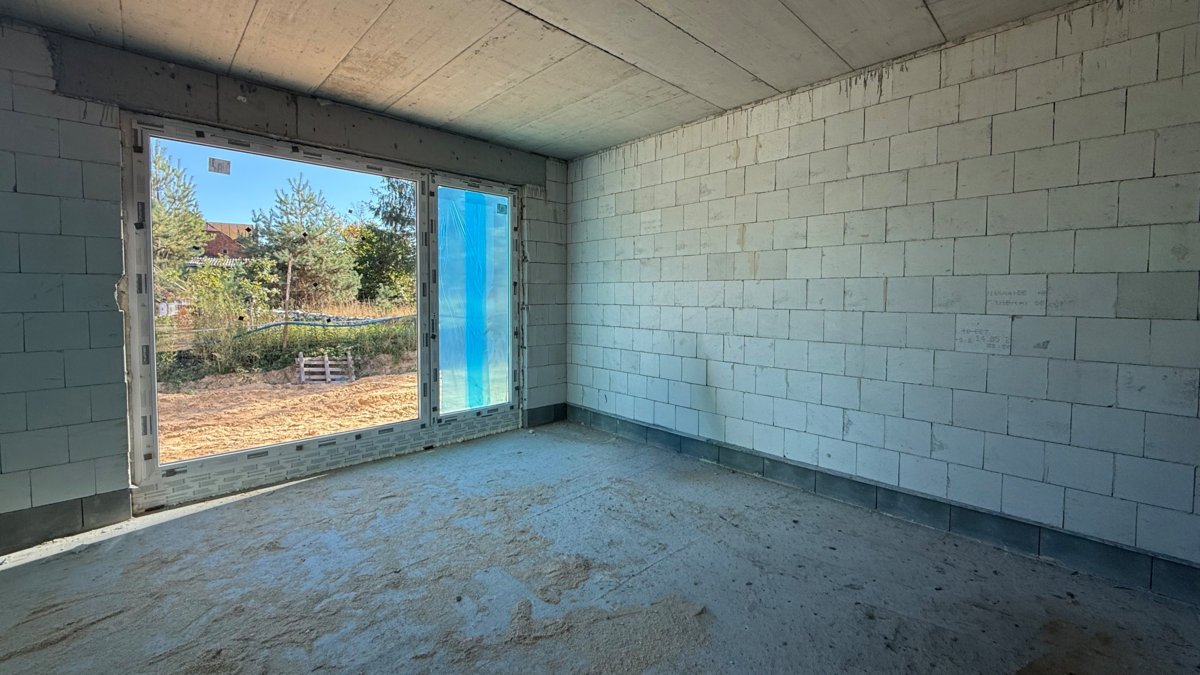

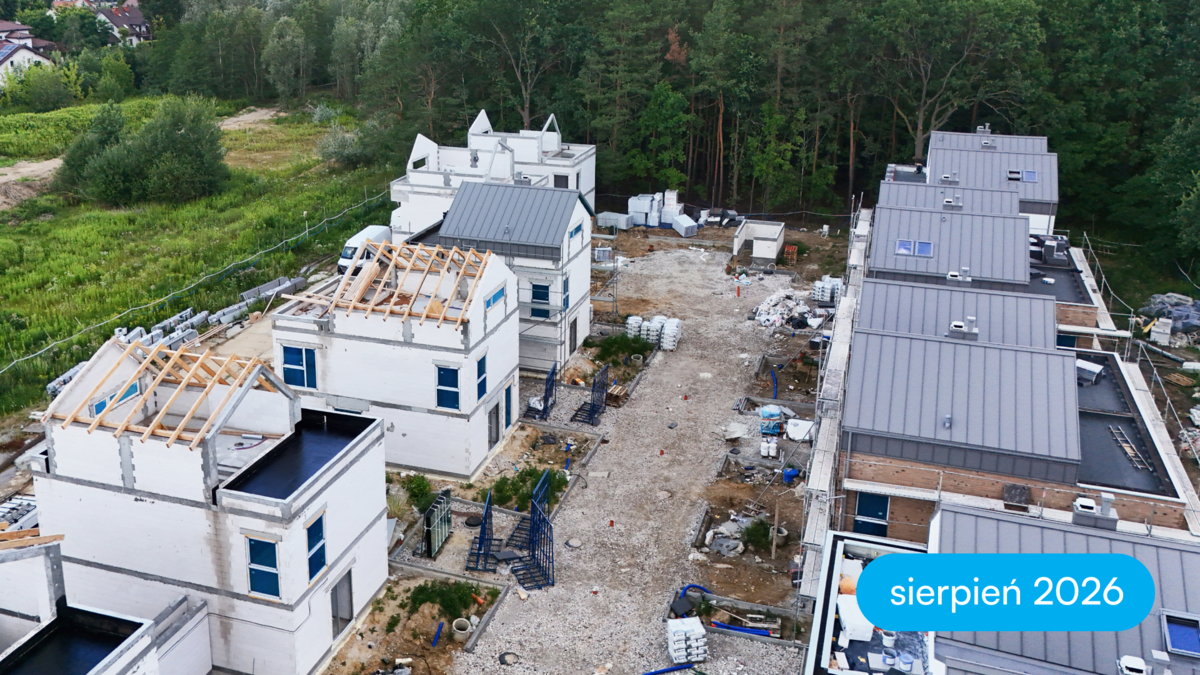

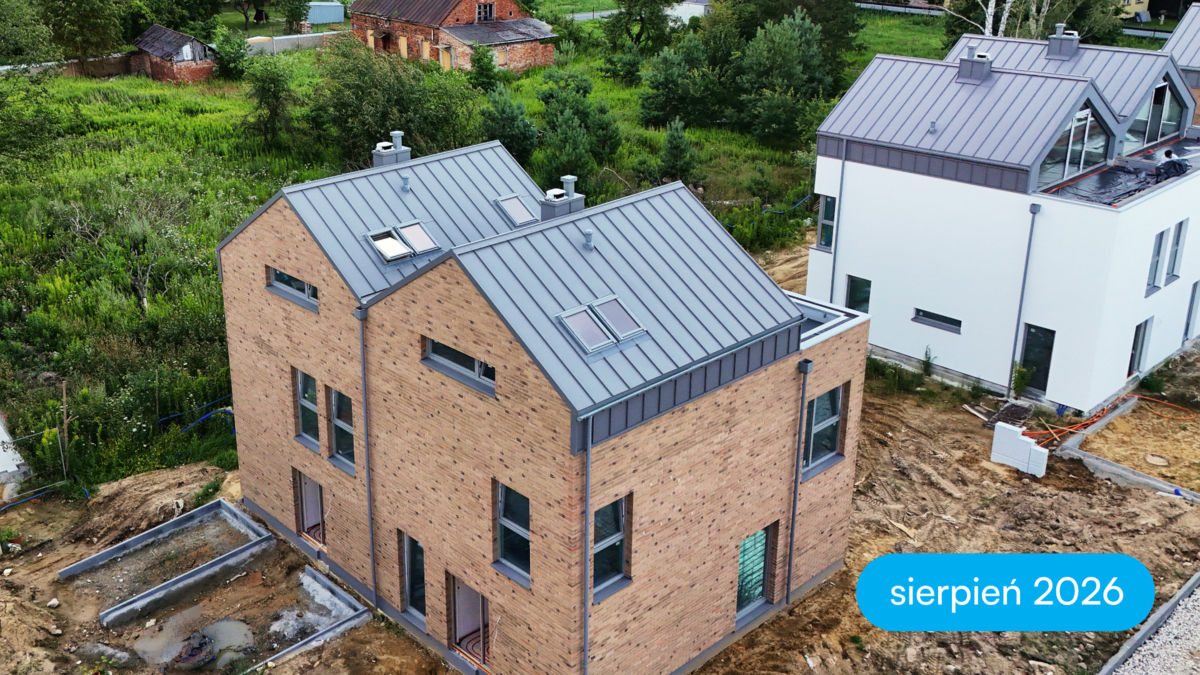

W budynkach nr 5–9 zakończono już wykonanie dachów, montaż stolarki okiennej oraz instalacji elektrycznych. Trwają ostatnie prace przy tynkach wewnętrznych i elewacjach, a równocześnie rozpoczęliśmy wykonywanie termoizolacji podłóg oraz montaż instalacji ogrzewania podłogowego. Inwestycja systematycznie przechodzi z etapu prac konstrukcyjnych do robót instalacyjnych i wykończeniowych.

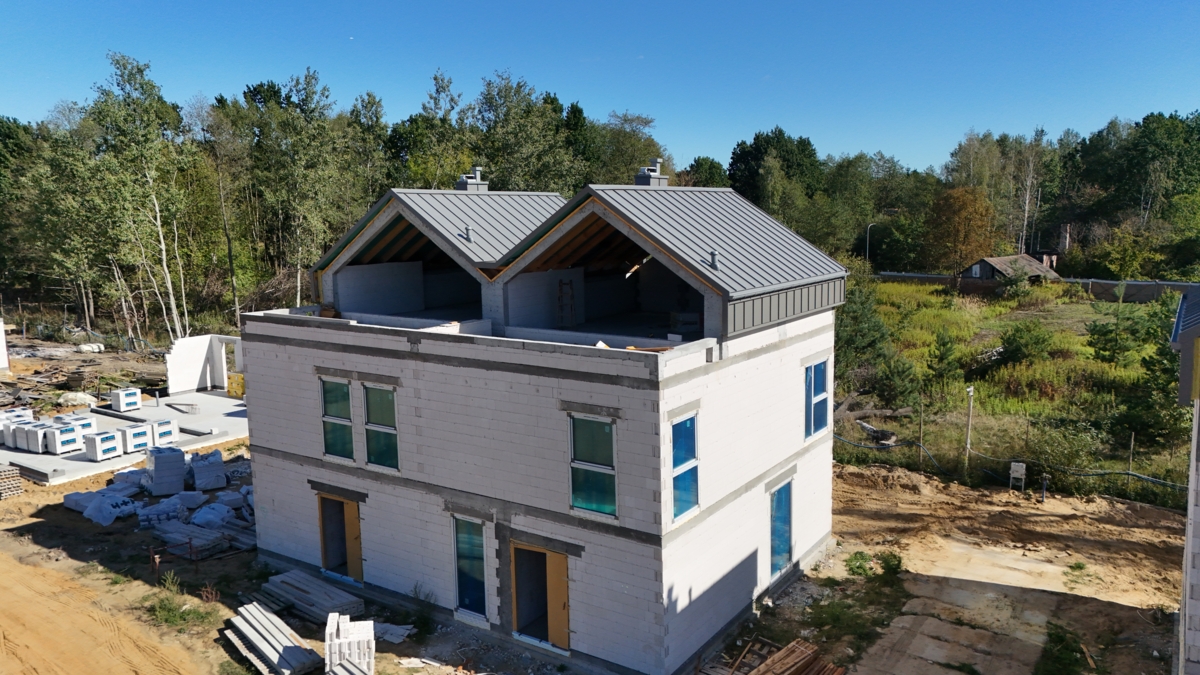

Dynamicznie rozwija się również budowa budynków nr 10–14. Kończymy wykonywanie konstrukcji i więźb dachowych, a jednocześnie powstają ścianki działowe oraz instalacje elektryczne, wodno-kanalizacyjne i centralnego ogrzewania. Rozpoczęliśmy także krycie dachów oraz montaż stolarki okiennej. W najbliższym miesiącu planujemy rozpocząć wykonywanie elewacji.

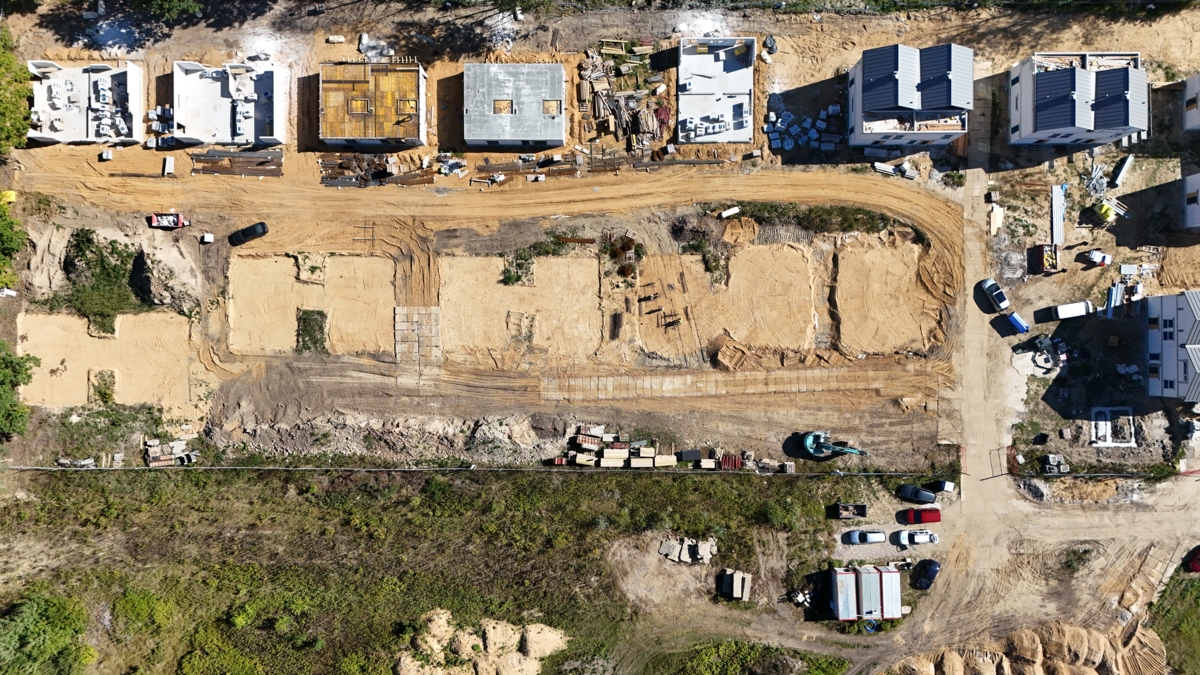

Postępy widoczne są także poza samymi budynkami. Trwają prace związane z zagospodarowaniem terenu – wykonaliśmy koryta pod drogi wewnętrzne i miejsca postojowe, prowadzone są roboty brukarskie, a w ogródkach rozpoczęła się niwelacja terenu. Kończymy również budowę sieci infrastruktury technicznej, obejmującej instalacje wodociągowe, kanalizacyjne, elektroenergetyczne i teletechniczne. W kolejnym etapie rozpoczniemy układanie kostki brukowej, która nada przestrzeniom wspólnym ich docelowy wygląd.

Każdy miesiąc przynosi kolejne widoczne zmiany na placu budowy. Dzięki równoległej realizacji prac w poszczególnych częściach inwestycji osiedle konsekwentnie zbliża się do momentu, w którym przyszli mieszkańcy będą mogli odebrać klucze do swoich nowych domów.

[październik 2025 r.]

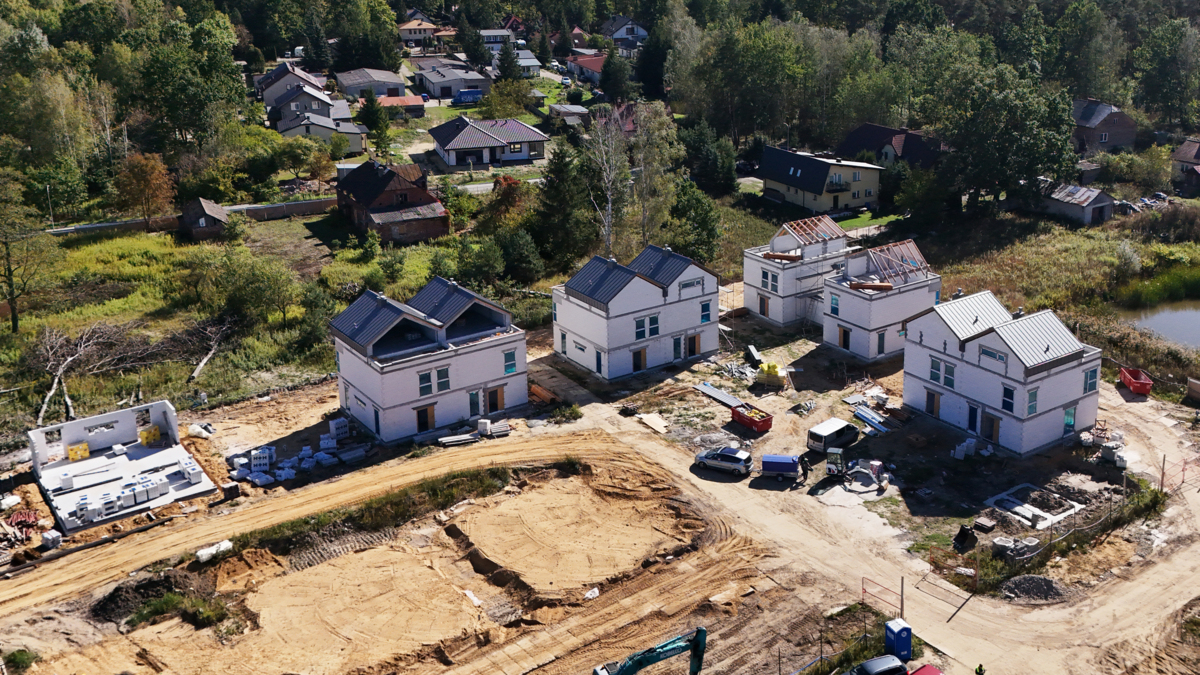

Na budowie inwestycji Wille przy Lesie w Jazgarzewszczyźnie widać coraz większe postępy. Prace realizowane są zgodnie z harmonogramem.

W części budynków zakończono już prace murarskie, zamontowano okna i ościeżnice drzwiowe oraz wykonano instalacje pionowe. Większość dachów jest gotowa, a pozostałe zostaną ukończone w najbliższych dniach. Rozpoczęto także prace izolacyjne, które przygotowują inwestycję do kolejnych etapów, takich jak elewacje czy instalacje wewnętrzne.

Równolegle w następnych budynkach powstają fundamenty, ściany i stropy. Z tygodnia na tydzień osiedle nabiera coraz wyraźniejszych kształtów, pokazując charakter nowoczesnego kompleksu willowego.

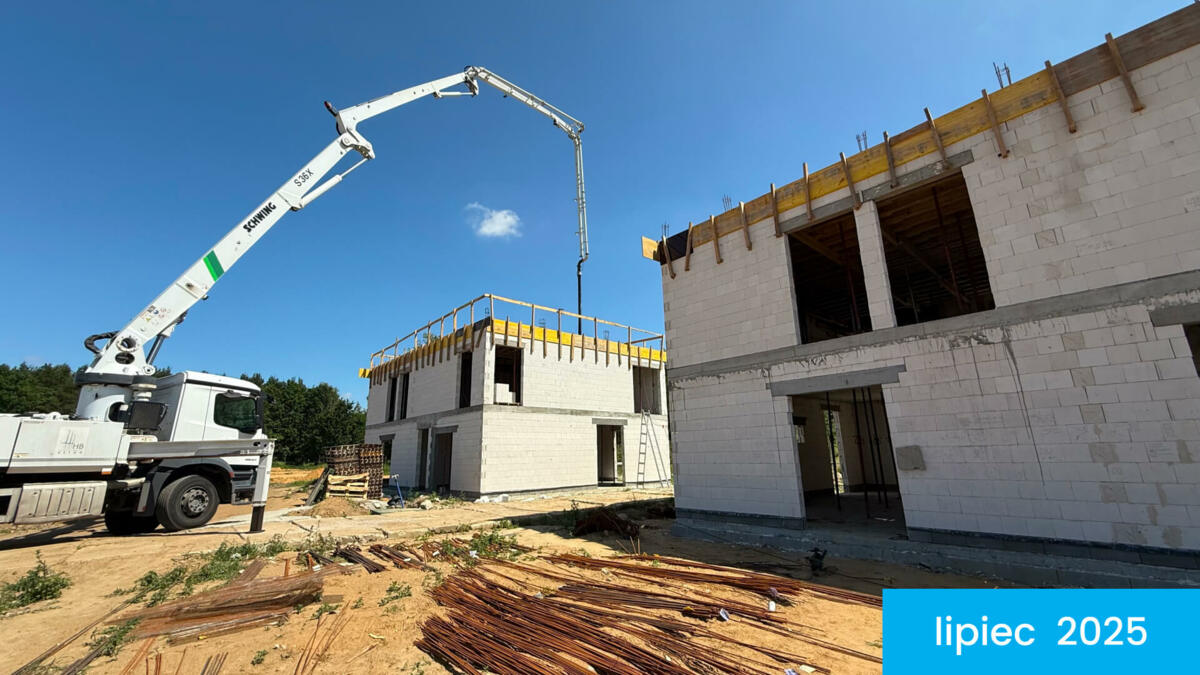

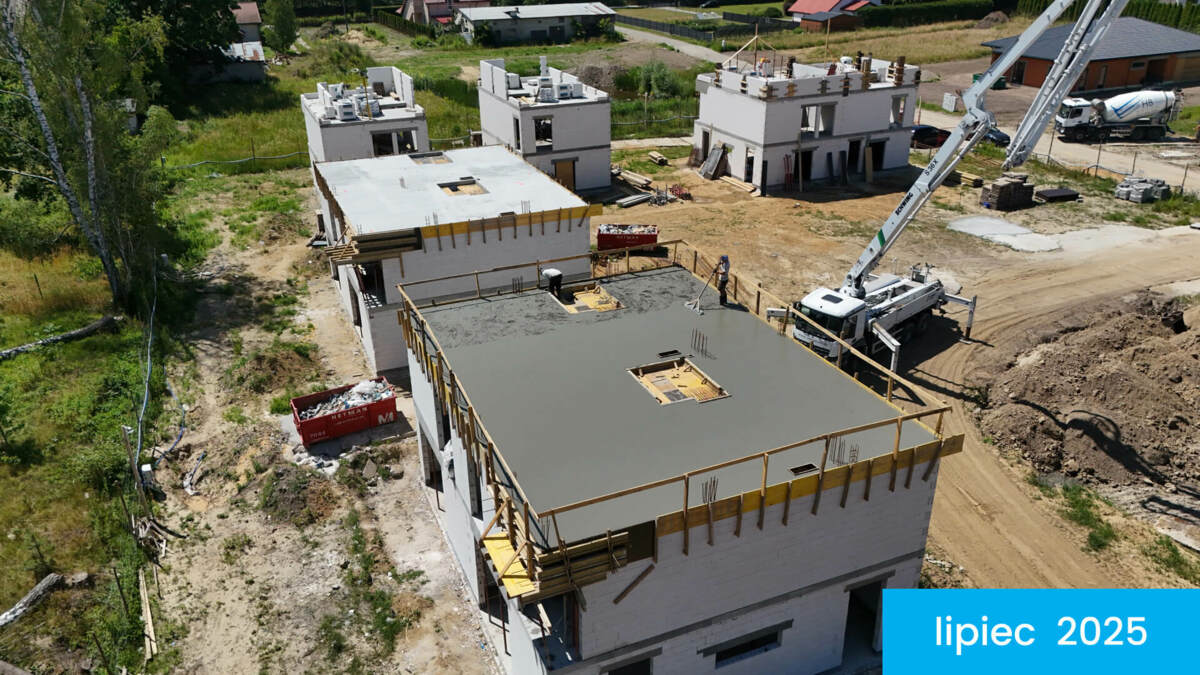

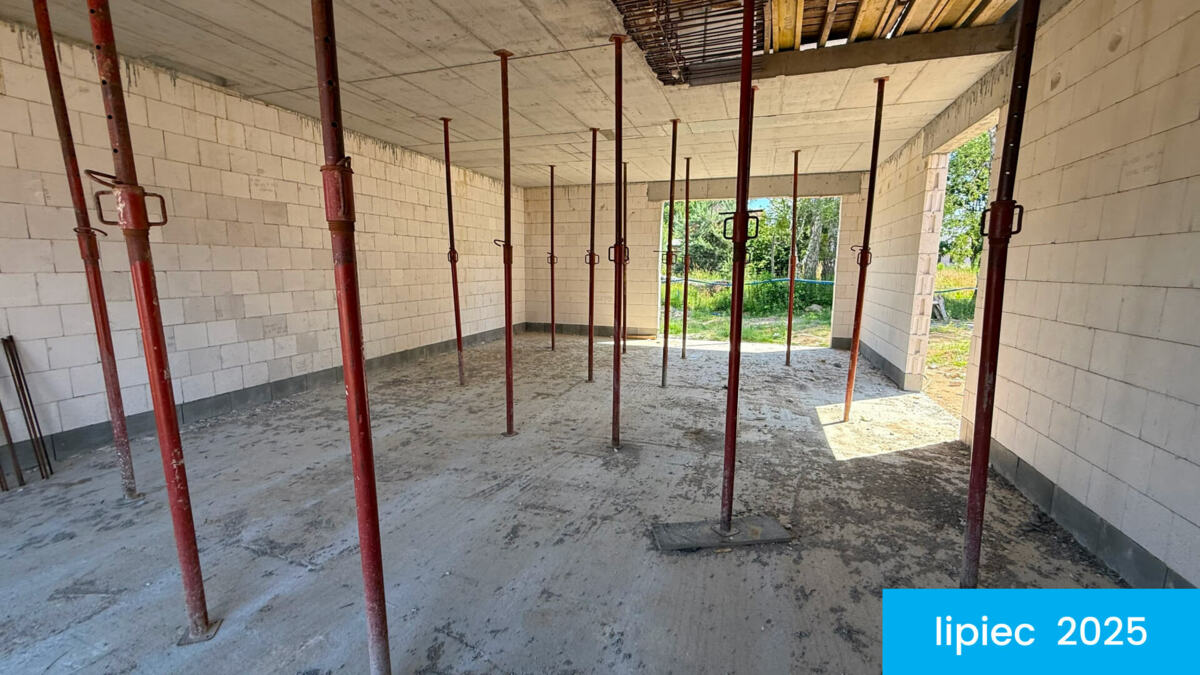

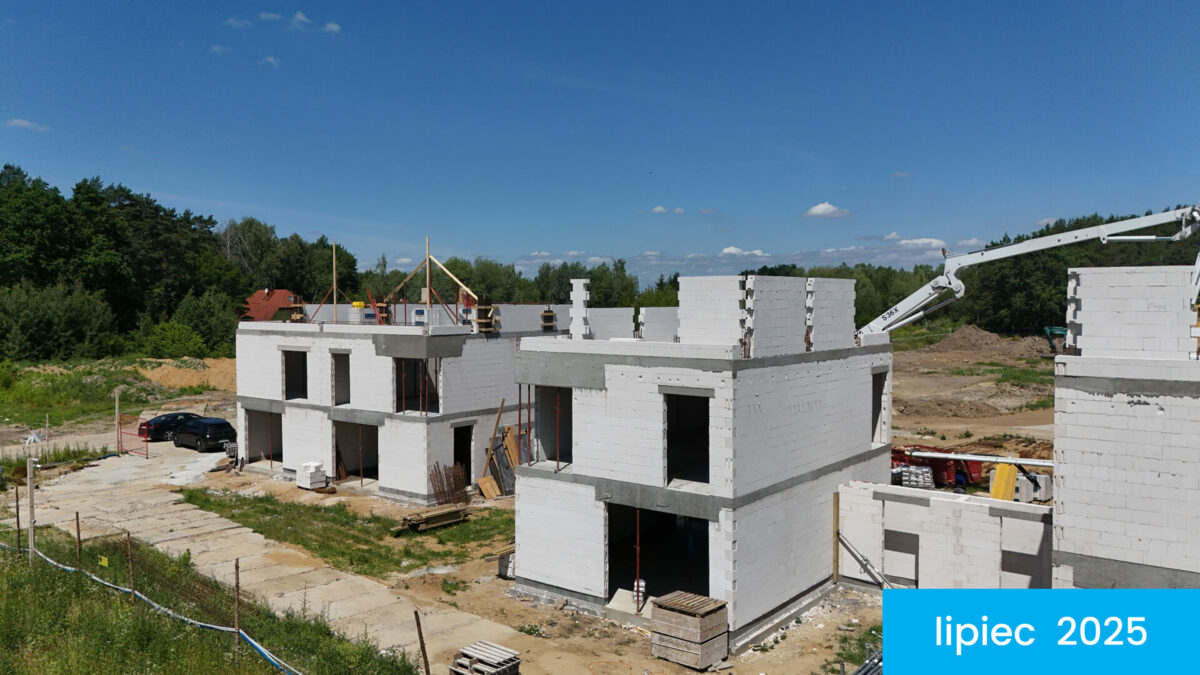

[lipiec 2025 r.]

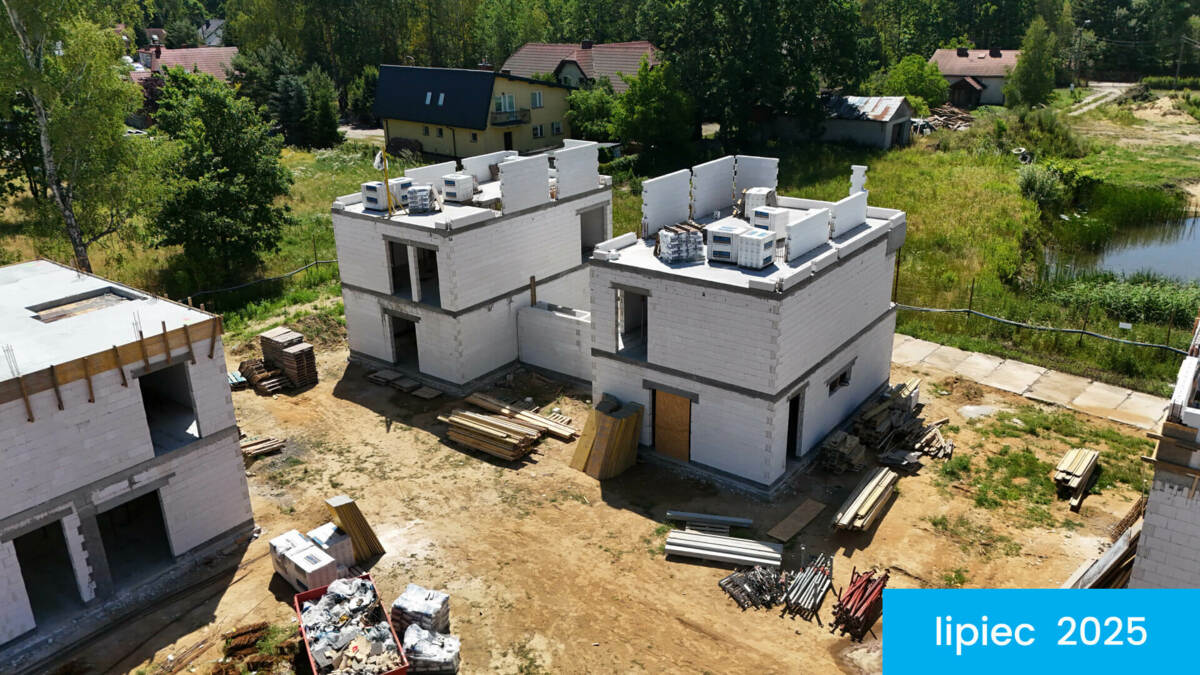

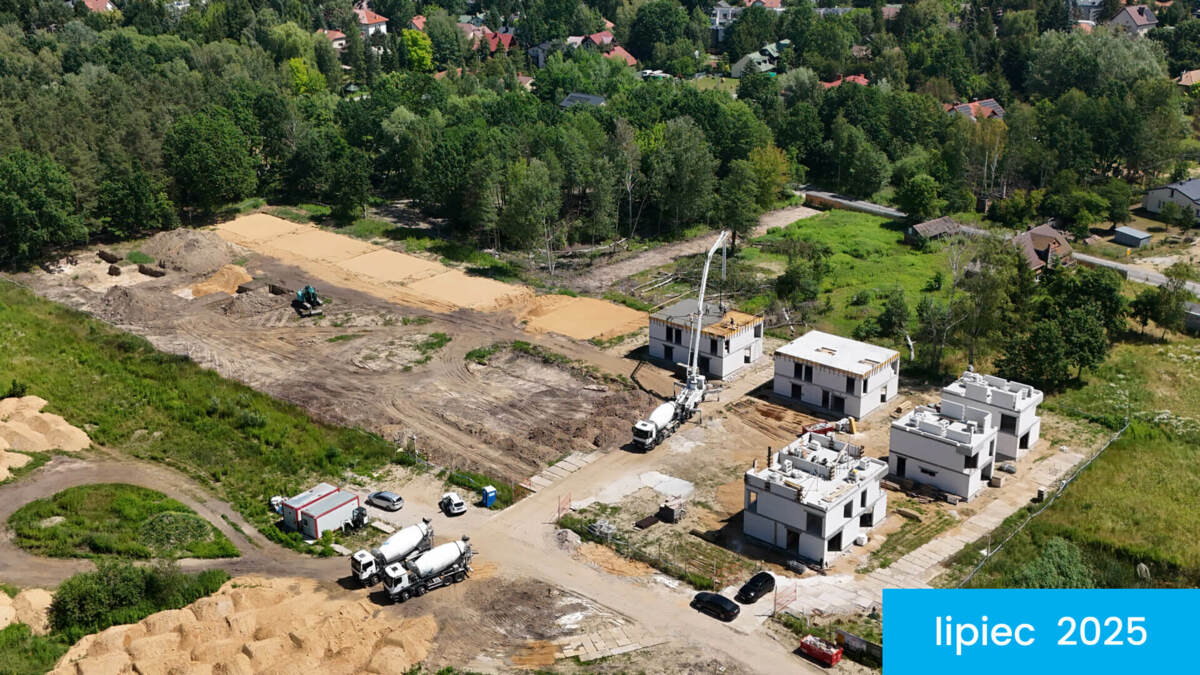

Na budowie drugiego etapu inwestycji wszystko przebiega zgodnie z harmonogramem. Realizujemy obecnie kluczowe prace konstrukcyjne dla wszystkich czterech budynków tego etapu.

Budynek nr 1

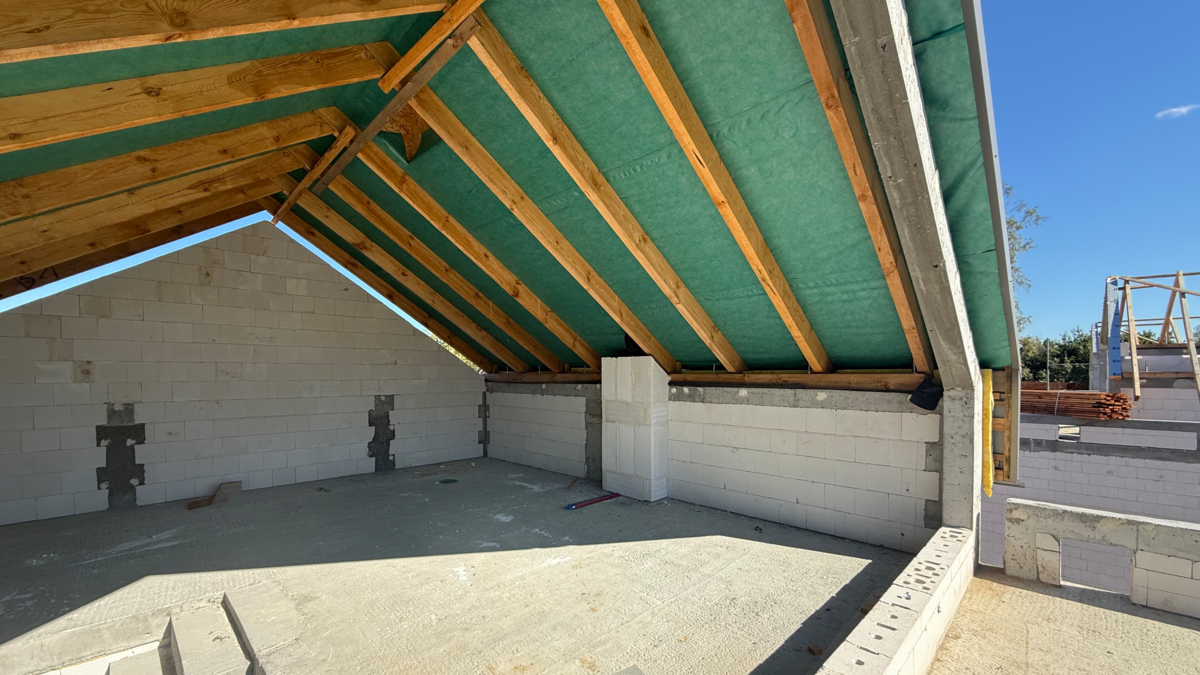

Zakończyliśmy murowanie ścian zewnętrznych i międzylokalowych na poddaszu. Planujemy montaż więźby dachowej oraz rozpoczęcie prac nad ścianami działowymi.

Budynek nr 2

Trwają prace murarskie na poddaszu. Już wkrótce rozpocznie się montaż konstrukcji dachu i ścian działowych.

Budynek nr 3

Zakończono wykonanie stropu nad pierwszym piętrem. W nadchodzących tygodniach zaplanowaliśmy budowę ścian poddasza, montaż więźby dachowej i ścian działowych.

Budynek nr 4

Postęp prac jest tożsamy z budynkiem nr 3 – zakończony strop nad pierwszym piętrem. W kolejnym etapie: ściany poddasza, więźba dachowa oraz ściany działowe.

Dodatkowo – trwa produkcja stolarki okiennej i drzwiowej dla wszystkich budynków.

Kolejny artykuł

Novisa Development, Osiedle Słoneczne
Prace budowlane w inwestycji Osiedle Słoneczne w Sulejówku przebiegają bez zakłóceń. Mieszkania zostaną oddane do użytkowania w IV kwartale 2026 roku.
Zobacz wszystkie artykuły z tego działu

Zobacz takie oferty

Warszawa, Powiat piaseczyński
Wille przy Lesie, m. 10B
1 399 000 zł6 pokoi140 m² + działka 242,89 m² (w tym ogród 182 m²) + taras 14,5 m²
  • Biedronka (5 minut samochodem)
  • Górki Szymona (8 minut samochodem)
  • Biedronka (5 minut samochodem)
  • Przystanek autobusowy (7 minut spacerem)
  • Górki Szymona (8 minut samochodem)
DOM ANEKS DUŻY BALKON DWUSTRONNE OGRÓDEK OSOBNA KUCHNIA
Warszawa, Powiat piaseczyński
Wille przy Lesie, m. 2B
1 479 000 zł6 pokoi140 m² + działka 382 m² (w tym ogród 191 m²) + taras 14,5 m²
  • Tarasy na dachu
  • Wjazd na S7 (7 minut samochodem)
  • Centrum Handlowe Janki, IKEA, Cinema City (20 minut samochodem)
  • Przystanek autobusowy (7 minut spacerem)
  • Biedronka (5 minut samochodem)
3D DOM ANEKS DUŻY BALKON DWUSTRONNE PRAWIE GOTOWE SŁONECZNE OGRÓDEK OSOBNA KUCHNIA
